青岛双龙吊车租赁有限公司
经理专线:15066233815地址:青岛市崂山区郑张村377
大型机床类设备解决方案
2013年5月16日—6月7号黄岛区全能重工老厂搬新厂40吨镗床等设备拆装吊装安装拖拉现场。
施工方法

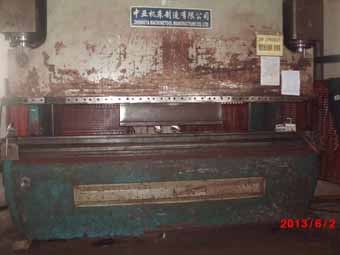

1、 机床设备拆除: 机床现安装方式有三种,第一种为减震垫,机床底座距地面30-50mm,第二种为铁垫板,混凝土浇灌,第三种为直接放置到地平上。机床的安装形式为两种,一种为整体或独立式,另一种为分体式。一部分设备精度高、体积大,拆除时需要采取保护
措施,减少震动和碰撞。精密元器件或脆弱的配件需拆除下来,装箱保护。
(1) 拆除时,先拆除机床电缆,端子用号码或文字做编号,同设备包扎牢固;精密元器件或零星配件拆除,编号后装箱,必要时拍照留存。需业主技术人员配合确认。
(2) 分体设备,拆除油箱、罩壳、光学设备等配件。油管管口用塑料布 包扎,螺栓、螺丝和密封装袋并编号;罩壳、设备拆除前作记号,拆除后装箱运输。如投影仪、数控机床。
(3) 检查机床设备联接情况,确认有无关联,解除后准备拆除。减震垫 安装的,如果机床底座和地平间距超过40mm,直接用叉车起吊;间距小于40mm的,用撬杠抬高后,加装方木支撑;垫片安装的,先铲除混凝土,断开垫片;直接安装在地平上的设备(如投影仪、数控
机床),外壳是落地式的,用尼龙吊带挂穿过设备支撑结构,起吊加装方木,为保证设备的平稳,分两端依次起吊。

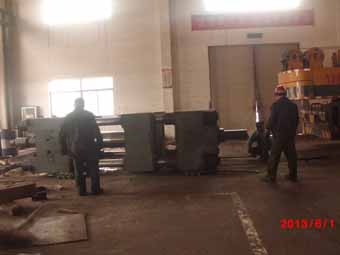

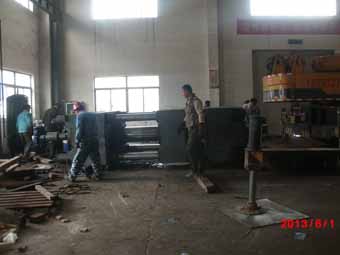

(4) 叉车起吊时,从机床横向起运,叉车两支撑臂间距不小于机床长度 的三分之一;机床长度超过5米,两端放置滚杠或用两辆液压升降小车托运出厂。

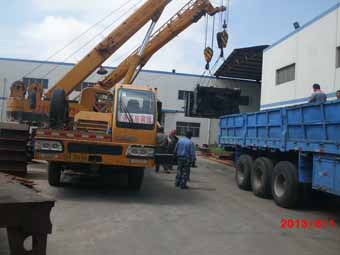

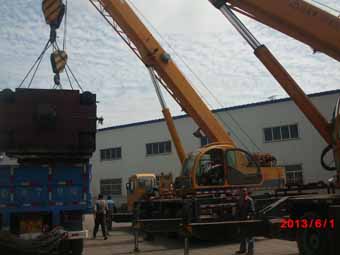

2、 设备吊装: 采用汽车吊与叉车配合并用的方式进行,吊装前首要条件是保护好设备,对超长、超宽、超高的设备在双方协商共识后,解体搬迁。
3、 设备运输: 设备零星件装箱运输;装车时主体设备放置在垫木上,必须用钢丝绳或倒链固定,必要时做金属支撑加固;运输多台设备,两设备间加装木方支撑保护,避免碰撞;所有运输设备或配件用雨布遮盖,防止灰尘和下雨。

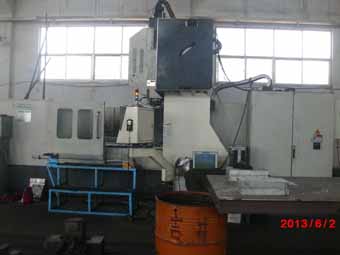

4、 设备安装: 设备安装均采用防震垫的方式,依据业主提供机床平面布置图,按照设备编号,确定机床位置。机床放置于基础上,应在自由状态下找平,然后将地脚螺栓均匀地锁紧。原则上保证原设备的安装精度要求,对不能达到要求的设备经双方共同协商确定维
修方案解决。
5、 安装中应注意事项:
(1) 机床的起吊和就位,应使用制造厂提供的专用起吊工具,如果没有必须选择好正确的吊点部位起吊和就位。

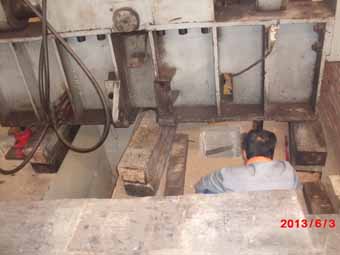

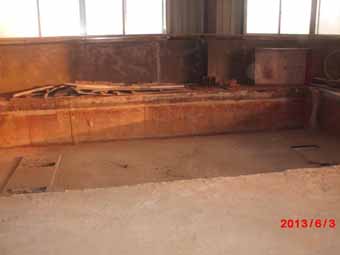

(2) 基础及位置,机床应安装在牢固的基础上,位置应远离震源;避免阳光照射和热辐射;放置在干燥的地方,避免潮湿和气流的影响。机床附近若有震源,在基础四周必须设置防振沟。
(3) 机床几何精度检验合格后,需要对整机进行清理。用浸有清洗剂的棉布或绸布,不得用棉纱或纱布。清洗掉机床出厂时为保护导轨面和加工面而涂的防锈油或防锈漆。清洗机床外表面上的灰尘。在各滑动面及工作面涂以机床规定使滑油。
(4) 仔细检查机床各部位是否按要求加了油,冷却箱中是否加足冷却液。机床液压站、自动间润滑装置的油是否到油位指示器规定的部位。
