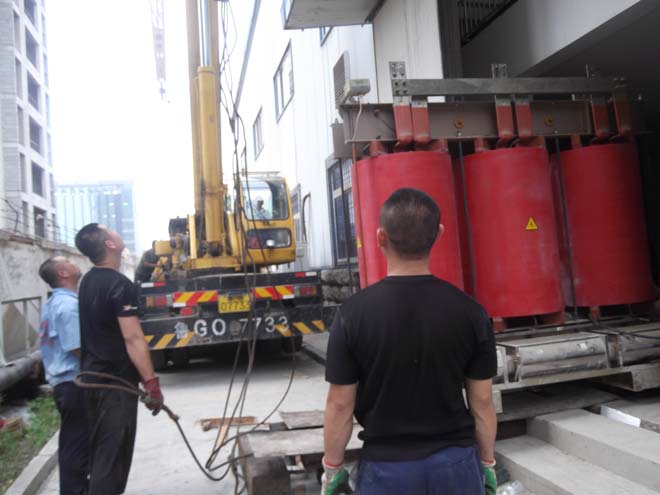

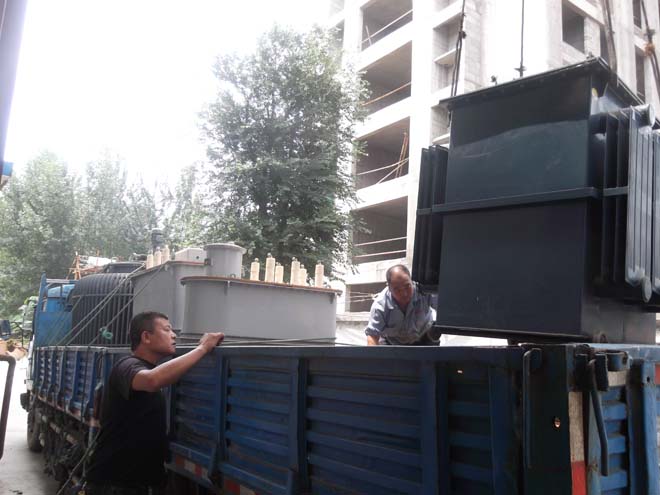

2013年7月16号潍坊五洲浩特电气分公司变压器拖拉吊装搬运,运输前期工作:
     在达成变压器购买协议时,务必把运输条款列为协议内容,确定好变压器是整体运输还是拆分运输。如果是拆分运输,可按一般运输方法操作。如果整体运输,条款依据为《电力变压器施工及验收规范 GBJ 148-9》。条款需确定由哪一方负责运输,岂止地点,运输时间(季节、周期等)等必须明确。然后根据生产厂家或需方所提供的变压器外形尺寸、重量及要求运输路线,来确定是陆运还是水运。
     陆运要对公路运输路线进行详细的调查,了解沿途的桥梁的载重量、涵洞的高度、架空线高度、路面等情况经过分析论证,确定大型变压器的运输方案。 运输方案要选定运输车辆,高度有限制时采用凹平板车运输,高架道路或桥梁载重有限制时采用多轴的大型平板车运输。 沿途如桥梁载重不能满足的要进行加固。进入变电站道路也要保证大型平板车进出、转弯、调头、卸车等工作可以进行。
     水运要对水路运输的路线进行详细的调查,了解沿途的水深、桥洞的高度,涨落潮时水位的变化等情况进行分析论证,确定大型变压器的水运方案。 运输方案要根据
河流情况来确定装载的船只。根据水深情况和潮水水位的变化和桥洞的高度来确定运输时间和通过桥洞的时间。

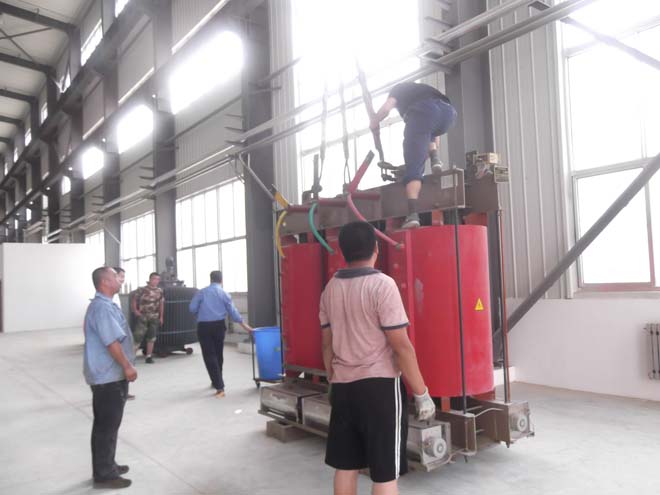

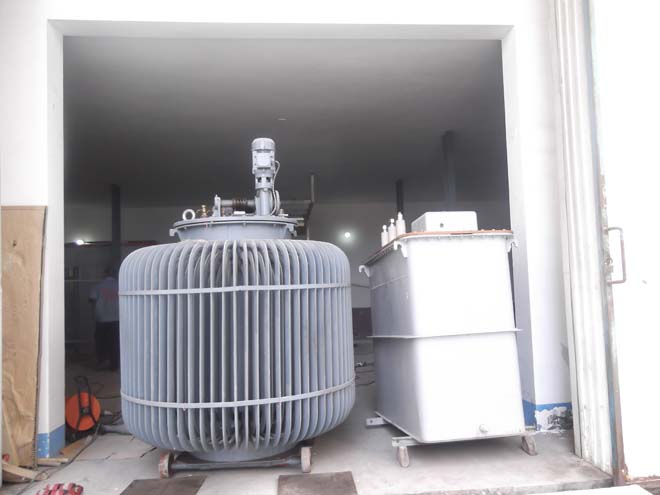

变压器卸车和安装就位:

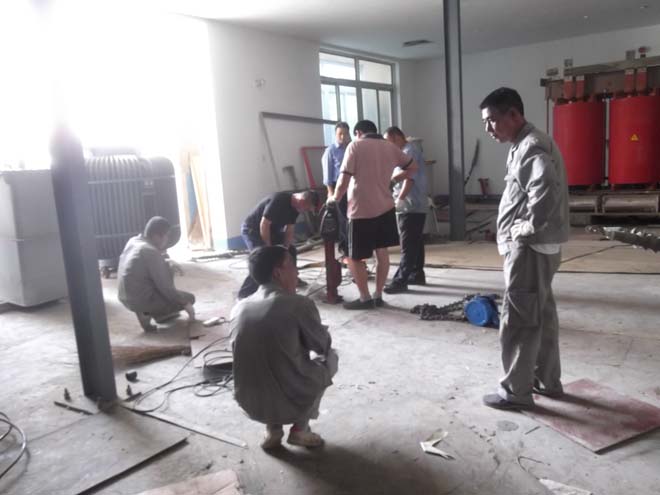

(一)变压器就位的前期工作
1、变压器基础的找平,要满足设计的要求。有钢轨的按设计要求事先安装完成;
2、中心位置符合设计要求,如要吊罩的变压器,变压器构架横梁与变压器中心至少要偏差1米以上;
3、在安装钢轨时,特别要核对变压器出厂图中的轨距尺寸和设计尺寸是否相符。
4、在基础上用红色标出纵横方向的中心线,两中心线要垂直。
5、变压器到现场后确认高低压套管方向和设计一致,或经盘路后方向一致。
6、在变压器本体上标识纵横方向的中心点,以便就位时确认。

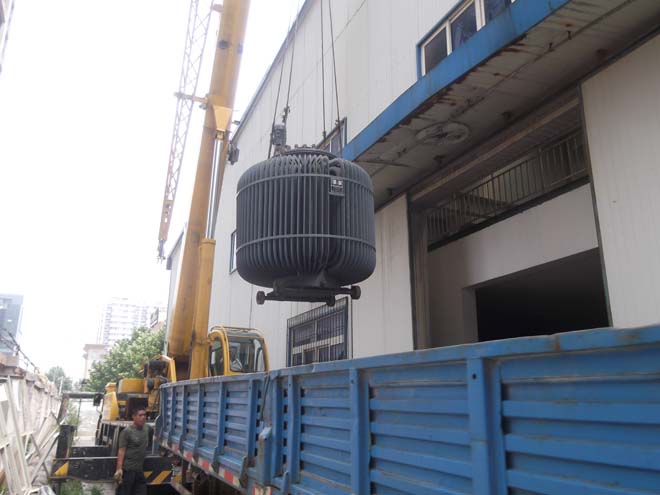

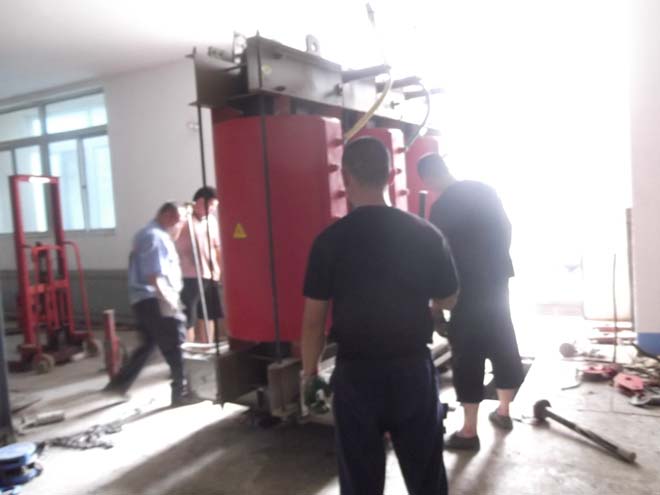

(二)变压器卸车工作
1、载运变压器的平板车驶入变电站后,根据事先指定的卸车位置由专人指挥停放,操作平板车的液压系统使主梁落在预先放好的道木上,并保持支撑油缸的压力为4~6Mpa,以免损坏道路。
2、在平板车旁到卸车指定位置,用道木搭设成排架,使平板车与所搭设的排架联成整体,并使平板车与搭设的排架相平,为变压器水平顶推滑移卸车做好准备。

3、把千斤顶置于变压器的四个允许顶升位置下顶升变压器。并由专人在变压器的下方不断加垫木板或道木,以防千斤顶失灵造成变压器突然下坠。直到变压器被顶升到要求的高度后,把滑板和钢轨按要求放置于变压器下。(用滚筒移动把托板和滚筒按要求放置于变压器

下)
4、滑板和钢轨放妥后,再用千斤顶配合,抽出垫物,使变压器安全平稳地落在滑板及钢轨上。
5、设置顶推装置。(用滚筒移动的安装牵引钢丝千斤和卷扬机滑轮组)
6、在顶推装置的推移下,变压器被平稳的推离平板车(用滚筒移动的,利用卷扬机滑轮组把变压器拖离平板车),此时应注意变压器中心是否偏离排架中心,如偏离,应及时调整两边顶推装置的推移速度,当变压器中心对准基础位置中心后,停止推移。
7、用千斤顶顶升变压器,顶升及要求同上。
8、更换滑板和钢轨的方向,按要求放置于变压器下。(用滚筒移动的更换托板和滚筒方向,按要求放置于变压器下)
9、设置顶推装置。(用滚筒移动的更换牵引钢丝千斤方向和卷扬机滑轮组)
10、滑板和钢轨放妥后,再用千斤顶配合,抽出垫物,使变压器安全平稳地落在滑板及钢轨上。
11、在顶推装置的推移下,变压器被平稳的推上变压器基础(用滚筒移动的,利用卷扬机滑轮组把变压器拖上变压器基础)
如果有轨道的变压器基础,利用4台100吨电动千斤顶,调整变压器高度至适当位置,装好变压器的轮子。再落顶使变压器置于导轨上,利用卷扬机滑轮组(或利用一台牵引车做动力)沿轨道平稳地把变压器拖至基础中心位置。
12、用千斤顶顶升变压器,顶升及要求同上。
13、变压器被顶升到需要的高度后,停止顶升,抽出变压器下的滑板、钢轨及木板等,再用千斤顶配合,让变压器平稳的落到排架上。
14、再次用千斤顶顶升变压器,变压器被顶升到需要的高度后,停止顶升,抽出变压器下的排架,再用千斤顶配合,让变压器平稳的落实到变压器基础上。核对变压器位置中心符合设计要求。

15、固定变压器底螺栓或安装变压器轮子的刹车。
